企業禮盒生產交期完全指南:香港企業如何規劃才能準時交付?

企業禮盒生產交期完全指南:香港企業如何規劃才能準時交付?

企業禮盒標準交期 4-8 週,涵蓋設計打樣、生產、物流。香港企業需注意農曆新年與聖誕旺季延誤風險,建議提前 3-6 個月規劃並預留緩衝時間。

Expert Quick Answer

企業禮盒的標準生產交期為 4-8 週,包含設計打樣(5-7 天)、樣品確認(3-5 天)、大貨生產(15-25 天)、品質檢驗(2-3 天)與物流配送(3-7 天)。香港企業需特別注意農曆新年前 3 個月聖誕節前 4 個月的旺季延誤風險。我們在實務上常見企業因低估交期而導致活動延期或品質妥協,建議提前 3-6 個月規劃,並預留 2 週緩衝時間,確保準時交付且維持品質標準。


為什麼企業禮盒生產交期對香港企業是關鍵決策?

企業禮盒的交期規劃不僅關乎物流效率,更直接影響品牌形象、預算控管與法規遵循。根據過去協助香港企業採購的經驗,交期失控往往源於三個維度的誤判。

預算控管的隱藏成本

交期規劃不當會引發連鎖的預算超支。當企業在活動前 2-3 週才發現禮盒無法準時交付時,通常只剩下兩個選擇:支付高額加急費用(通常溢價 30-50%),或選擇品質較低的現貨替代方案。我們在實務上常見企業為了趕交期,不得不接受供應商的加急條件,包括縮短品質檢驗時間、使用較便宜的材質、或放棄部分客製化細節。這些妥協不僅增加直接成本,更可能損害品牌形象。

更隱蔽的成本在於補單風險。當企業因交期壓力而壓縮樣品確認階段,往往在大貨生產後才發現設計問題,此時若需重新生產,不僅要承擔重製成本,更可能錯過原定的送禮時機。香港企業在規劃預算時,建議將交期緩衝時間納入成本考量,而非單純比較報價金額。

品牌形象的時機敏感性

企業送禮的時機往往與品牌策略緊密連動。農曆新年前的送禮高峰、聖誕節的客戶答謝、或產品發布會的紀念品,都有明確的時間窗口。延誤交付不僅讓禮品失去時效性,更可能被解讀為企業管理能力不足。根據我們觀察,香港商務文化特別重視準時履約,交期延誤可能影響客戶對企業整體專業度的評價。

此外,香港企業常需同時處理本地與跨境配送。若禮盒需寄送至內地或海外辦公室,物流時間會進一步延長。我們在實務上常見企業低估跨境清關時間(通常需額外 3-5 天),導致部分收件人無法在預定時間收到禮品,造成品牌體驗的不一致。

法規風險的合規考量

香港企業在送禮時需遵守廉政公署的相關規範,特別是送禮時機與對象的限制。某些行業(如金融、政府供應商)在特定時期(如投標期間、合約談判階段)有嚴格的送禮限制。交期規劃不當可能導致禮品在不適當的時機送達,引發合規疑慮。

此外,跨境送禮需注意目的地的進口限制。食品類禮盒可能涉及檢疫規範,電子產品可能需符合當地認證標準。我們建議企業在規劃交期時,將法規查核時間(通常需 1-2 週)納入整體時程,避免因合規問題導致延誤。


香港企業禮盒採購的實務流程與常見做法

香港企業在採購企業禮盒時,通常會經歷六個階段。每個階段都有其理論時程與實際執行難點,了解這些細節有助於更精準地規劃交期。

階段一:需求確認與供應商選擇(1-2 週)

理論時程:企業內部確認預算、數量、設計方向,並向 3-5 家供應商詢價。

實際執行難點:香港企業常在這個階段低估內部決策時間。我們在實務上常見採購部門需要跨部門協調(市場部、財務部、法務部),每個部門都有不同的審核流程。特別是大型企業,單是內部簽核就可能耗時 1-2 週。此外,若禮盒涉及品牌 Logo 使用,可能需要品牌部門審核設計規範,進一步延長時程。

香港特有做法:香港企業習慣在農曆新年前 4-6 個月就開始規劃,因為這是全年最大的送禮高峰。若企業在 10 月後才開始詢價,很可能面臨供應商產能已滿的狀況。

階段二:設計打樣與初稿確認(5-7 天)

理論時程:供應商根據企業需求提供設計初稿,企業審核後提出修改意見。

實際執行難點:設計階段最常見的問題是需求描述不清。企業若僅提供「高端」、「有質感」等抽象描述,供應商很難精準掌握期望。我們建議企業提供參考案例(競品禮盒照片、色彩偏好、材質樣本),可大幅減少修改次數。

另一個常見問題是決策者缺席。若負責審核設計的主管在這個階段出差或休假,整個流程就會停滯。香港企業應在規劃階段就確認關鍵決策者的時間安排,避免因人員缺席而延誤。

階段三:樣品製作與實體確認(7-10 天)

理論時程:供應商製作實體樣品(通常 1-3 個),企業收到後確認材質、印刷效果、組裝品質。

實際執行難點:這是最容易被壓縮的階段,但也是最不應該省略的環節。我們在實務上常見企業為了趕交期而跳過樣品確認,直接進入大貨生產,結果在收到成品後才發現顏色偏差、材質不符預期、或印刷位置錯誤。此時若要重新生產,不僅成本加倍,更可能錯過送禮時機。

香港特有考量:若供應商工廠位於內地,樣品寄送至香港通常需 2-3 天。若遇上內地假期(如國慶、春節),物流時間可能延長至 5-7 天。企業應將跨境物流時間納入規劃,避免低估樣品確認階段的總時程。

企業禮盒生產流程時間軸

圖:企業禮盒生產流程時間軸 - 從需求確認到交付的完整流程

階段四:大貨生產與品質監控(15-25 天)

理論時程:企業確認樣品後,供應商進入大貨生產。生產時間取決於訂單數量、材質複雜度、印刷工藝。

實際執行難點:大貨生產階段最大的風險是供應商產能評估不準。我們在實務上常見供應商為了爭取訂單而承諾過短的交期,結果在生產過程中因原料短缺、設備故障、或人力不足而延誤。香港企業應在詢價階段就要求供應商提供產能證明(如近期類似訂單的交付記錄),評估其承諾的可靠性。

另一個常見問題是旺季產能排擠。農曆新年前 3 個月(約 10-12 月)與聖誕節前 4 個月(約 8-11 月)是企業禮品的旺季,供應商通常會優先處理大客戶或長期合作夥伴的訂單。若企業在旺季才下單,很可能被排在產能後段,導致交期延長。

階段五:品質檢驗與包裝(2-3 天)

理論時程:大貨生產完成後,供應商進行品質檢驗,確認無瑕疵品後進行包裝。

實際執行難點:這個階段最常被忽略的是檢驗標準的事前約定。若企業與供應商未在合約中明確定義「可接受的瑕疵率」(通常為 2-5%),很容易在驗收階段產生爭議。我們建議企業在簽約時就明確約定品質標準、抽檢比例、與不合格品的處理方式。

階段六:物流配送與簽收(3-7 天)

理論時程:供應商將禮盒配送至企業指定地點,企業簽收後進行最終驗收。

實際執行難點:香港企業常需處理多點配送(如總部、分公司、客戶辦公室),物流協調複雜度高。若禮盒需寄送至內地,需額外考慮清關時間(通常 1-2 天)與內地物流時間(視目的地而定,通常 2-5 天)。

香港特有風險:颱風季節(7-9 月)與農曆新年假期(通常 1-2 月)是物流高風險期。颱風可能導致港口關閉、航班取消,農曆新年期間內地工廠與物流公司通常休假 7-14 天。企業應將這些季節性風險納入交期規劃,預留額外緩衝時間。


影響企業禮盒生產交期的關鍵因素

企業禮盒的交期並非固定值,而是受多重因素交互影響。了解這些因素之間的權衡關係,有助於企業做出更精準的決策。

材質選擇的連動效應

材質是影響交期的首要因素。標準材質(如牛皮紙、白卡紙、常規布料)通常有穩定的供應鏈,交期較短。但若企業選擇特殊材質(如進口紙材、環保可降解材料、特殊織品),供應商可能需要額外訂料時間(通常 5-10 天),甚至需要從海外進口(可能延長 2-3 週)。

我們在實務上常見企業在設計階段選擇高端材質,卻在報價階段才發現交期無法配合。建議企業在需求確認階段就明確告知供應商交期限制,讓供應商在材質選擇上提供可行方案。此外,環保材質雖然符合永續趨勢,但供應鏈相對不成熟,交期風險較高,企業應預留更長的規劃時間。

印刷工藝的時間成本

印刷工藝直接影響生產時間。簡單印刷(如單色絲印、數位印刷)通常可在 3-5 天內完成,但若企業要求複雜工藝(如燙金、壓印、UV 印刷、多色套印),每增加一道工序就可能延長 2-3 天。

特別需要注意的是打樣與大貨的工藝差異。某些供應商在打樣階段使用數位印刷(快速但成本高),大貨生產時改用傳統印刷(成本低但需開版),導致最終成品的色彩與樣品有落差。企業應在樣品確認階段就要求供應商使用與大貨相同的工藝,避免後續爭議。

MOQ 與產線切換成本

最低訂購量(MOQ)不僅影響單價,也影響交期。小批量訂單(通常 < 500 個)雖然彈性高,但供應商可能因產線切換成本高而延後排程,導致交期延長。大批量訂單(通常 > 5,000 個)雖然享有價格優勢,但生產時間也相對較長,且若中途需要修改,調整成本極高。

我們建議企業在規劃 MOQ 時,不僅考慮單價,也要評估交期風險。若企業首次與供應商合作,可考慮採用「小批量測試 + 大批量補單」的策略,先以較小數量確認品質與交期可靠性,再進行大批量採購。如需深入了解 MOQ 決策,可參考我們的企業禮盒 MOQ 完全指南

旺季產能的排擠效應

香港企業禮品市場有明顯的季節性波動。農曆新年前(約 10-12 月)與聖誕節前(約 8-11 月)是全年最繁忙的時期,供應商產能通常滿載。若企業在旺季才下單,很可能面臨以下狀況:

  1. 交期延長:供應商因訂單量大而延後排程,原本 4 週的交期可能延長至 6-8 週。
  2. 品質下降:供應商為了趕交期而壓縮品質檢驗時間,瑕疵率上升。
  3. 價格上漲:供應商因產能緊張而提高報價,或要求支付加急費用。

我們建議企業採用逆向規劃法:從預定送禮日期往前推算,預留足夠的生產與物流時間。若送禮日期落在旺季,建議提前 4-6 個月開始規劃,避開產能高峰。

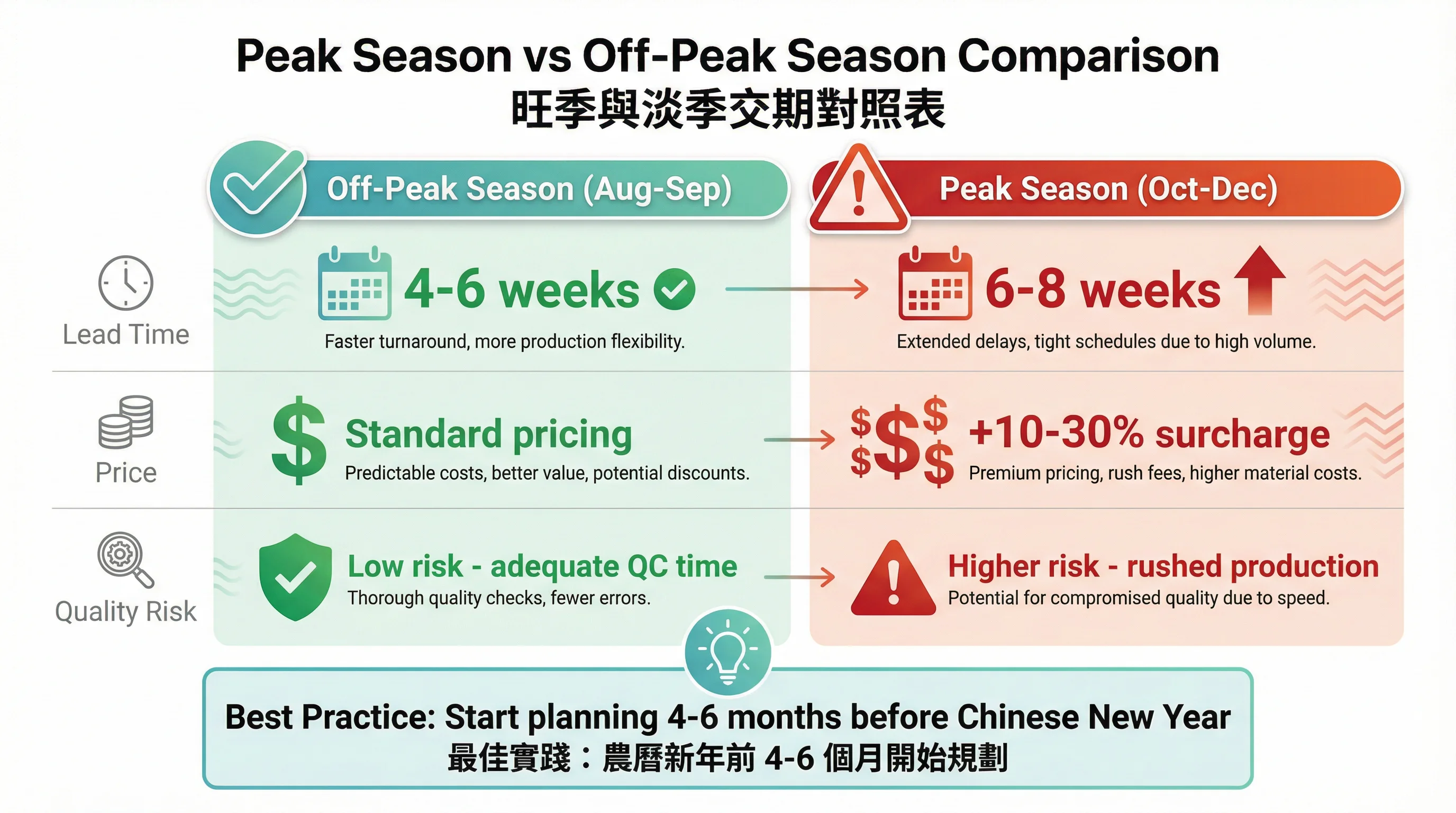

旺季與淡季交期對照表

圖:企業禮盒旺季與淡季交期對照表 - 提前規劃的重要性

供應商產能與財務健康度

供應商的產能利用率與財務狀況是交期可靠性的關鍵指標。產能利用率過高(> 90%)的供應商雖然代表業務穩定,但彈性較低,一旦遇上突發狀況(如設備故障、原料短缺)就容易延誤。產能利用率過低(< 50%)的供應商雖然交期彈性高,但可能代表經營困難,存在倒閉風險。

我們建議企業在選擇供應商時,要求提供近期交付記錄(如過去 3 個月的訂單完成率、平均延誤天數),評估其交期可靠性。此外,可透過第三方平台(如企業信用查詢系統)了解供應商的財務健康度,避免因供應商倒閉而導致訂單無法履行。如需深入了解供應商評估,可參考我們的供應商選擇與評估指南

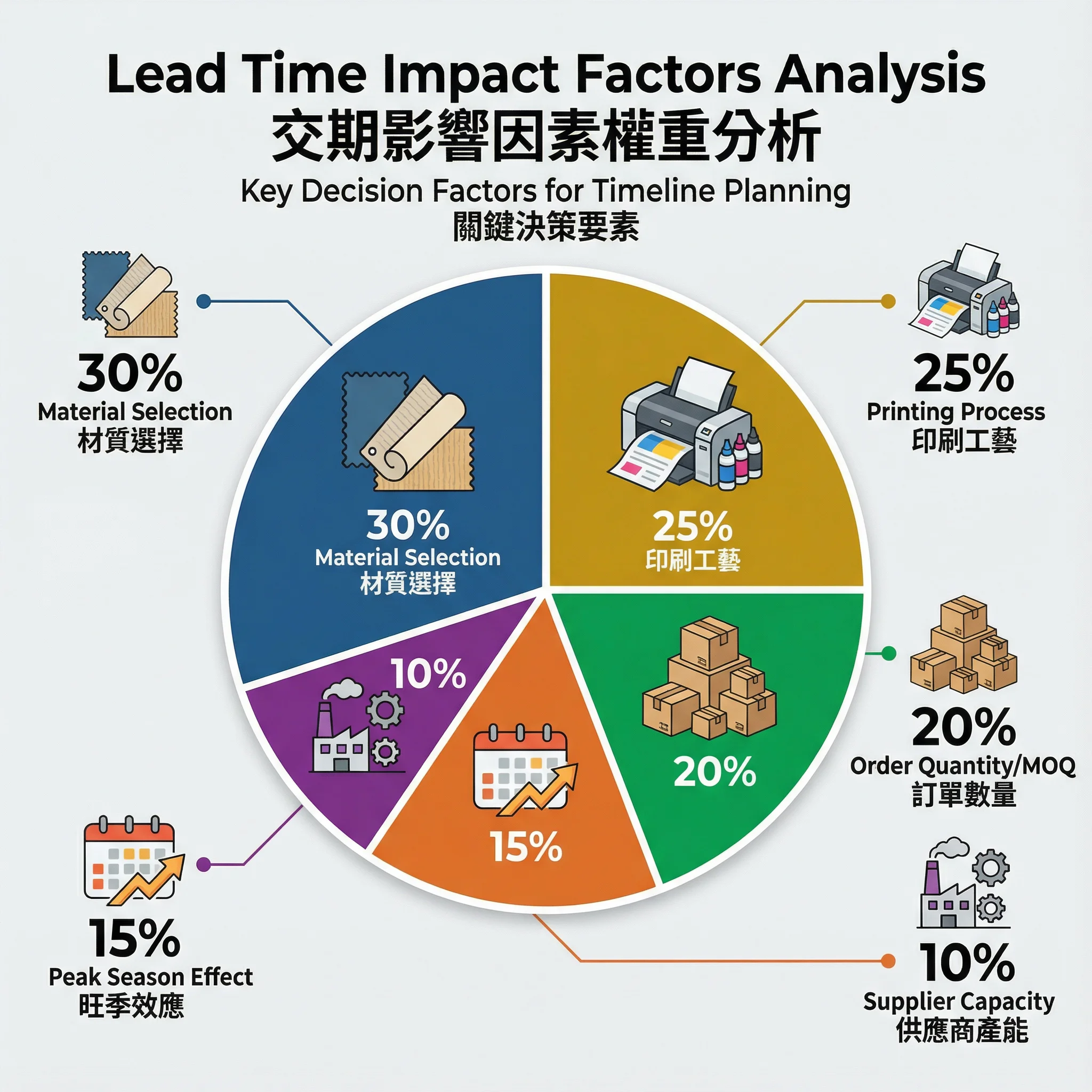

交期影響因素權重分析

圖:企業禮盒交期影響因素權重分析 - 關鍵決策要素


針對不同規模企業的交期規劃策略

企業規模不同,面臨的交期挑戰與可用資源也不同。以下針對新創/中小企業與大型/跨國企業提供差異化建議。

新創與中小企業:彈性優先策略

新創與中小企業通常面臨預算有限需求變動快的雙重挑戰。在交期規劃上,建議採用以下策略:

優先選擇彈性高的供應商。新創企業的送禮需求往往不固定,可能因業務發展而臨時增加或減少數量。建議選擇 MOQ 較低(通常 < 300 個)且願意接受小批量補單的供應商,即使單價較高,但可降低庫存風險。

縮短決策鏈。中小企業的優勢在於決策速度快,可善用這個優勢縮短設計與樣品確認階段。我們建議指定單一決策者負責禮盒專案,避免跨部門協調導致的時間浪費。

善用現貨客製化方案。許多供應商提供「半成品 + 客製化印刷」的快速方案,企業可選擇現有的禮盒款式,僅客製化外包裝或吊卡,將交期縮短至 2-3 週。雖然設計彈性較低,但適合預算與時間都有限的新創企業。

預留較長的緩衝時間。由於中小企業通常是供應商的次要客戶,在旺季時可能被排在產能後段。建議預留 3-4 週的緩衝時間,避免因供應商延誤而影響送禮計畫。

大型與跨國企業:合規與一致性策略

大型與跨國企業在交期規劃上需考慮更多層面,包括全球配送、合規要求、品牌一致性。

建立供應商分級制度。大型企業通常有多個送禮場景(如客戶答謝、員工福利、活動紀念品),建議建立供應商分級制度:A 級供應商負責高價值、高曝光的禮盒(如 VIP 客戶禮品),B 級供應商負責大批量、標準化的禮盒(如員工福利)。不同等級的供應商有不同的交期標準與品質要求,可提升整體採購效率。

提前 6 個月啟動年度規劃。跨國企業通常需要協調多個地區的送禮需求,建議在每年第一季就啟動下半年的禮盒規劃,確保有足夠時間進行跨部門協調、預算審批、與供應商選擇。

要求供應商提供全球配送方案。若企業需將禮盒寄送至多個國家,建議選擇有國際物流經驗的供應商,並要求提供清關代理服務。我們在實務上常見企業低估跨境物流的複雜度,導致禮盒卡在海關無法清關。專業的供應商會協助處理進口文件、關稅計算、與當地法規查核,大幅降低延誤風險。如需深入了解物流配送,可參考我們的物流配送完全指南

建立品牌資產庫。大型企業應建立品牌資產庫(包含 Logo 檔案、色彩規範、字體規範、設計模板),並與供應商共享。這可大幅縮短設計階段的時間,確保不同批次的禮盒維持品牌一致性。

設定嚴格的品質檢驗標準。大型企業的禮盒通常代表品牌形象,建議在合約中明確約定第三方檢驗機制(如 SGS、BV),確保供應商不會因趕交期而犧牲品質。雖然檢驗會增加 2-3 天的時程,但可大幅降低品質風險。


香港市場的特殊規範與避雷指南

香港企業在規劃禮盒交期時,需特別注意本地市場的特殊性。以下整理香港企業最常遇到的交期風險與應對策略。

農曆新年的旺季效應

農曆新年是香港企業全年最大的送禮高峰,通常在 1-2 月。但供應商的產能壓力從前一年的 10 月就開始累積,因為大部分企業都希望在年前完成送禮。我們在實務上常見以下狀況:

10 月前下單:供應商產能充裕,交期正常(4-6 週),價格合理。

10-11 月下單:供應商產能開始緊張,交期可能延長至 6-8 週,部分供應商開始收取旺季加價(通常 10-20%)。

12 月後下單:供應商產能幾乎滿載,交期可能延長至 8-10 週,且可能要求支付加急費用(通常 30-50%)。部分供應商甚至拒絕接單。

避雷建議:若企業計畫在農曆新年前送禮,建議在 8-9 月就開始規劃,10 月前完成下單。若因內部流程延誤而錯過最佳時機,可考慮改為「年後送禮」(通常在農曆新年後 2-4 週),避開旺季高峰。

內地工廠的假期風險

香港企業的禮盒供應商多數在內地設廠,因此需特別注意內地假期對交期的影響

春節假期(通常 1-2 月):內地工廠通常休假 7-14 天,部分工廠甚至休假至元宵節(農曆正月十五)。若企業在春節前 2 週才下單,很可能遇上工廠已停工的狀況。

國慶假期(10 月 1-7 日):雖然假期較短,但正值農曆新年禮盒的生產高峰,工廠通常會提前安排產能,企業應避免在 9 月底下單。

避雷建議:在規劃交期時,應查詢供應商工廠的假期安排,並將假期天數納入交期計算。若送禮日期接近內地假期,建議提前 1-2 個月下單,確保工廠有足夠時間完成生產。

跨境物流的清關風險

香港與內地之間的跨境物流雖然成熟,但仍存在清關風險。我們在實務上常見以下狀況導致延誤:

文件不齊:若供應商未提供完整的報關文件(如商業發票、裝箱單、原產地證明),海關可能要求補件,導致延誤 2-5 天。

品名申報錯誤:若禮盒包含食品、電子產品、或化妝品,需符合特定的進口規範。若供應商申報品名不正確,可能被海關扣留檢查,導致延誤 3-7 天。

旺季塞港:農曆新年前與聖誕節前是跨境物流的高峰期,港口與海關的處理時間可能延長。

避雷建議:在選擇供應商時,應確認其是否有跨境物流經驗報關代理資格。專業的供應商會協助處理所有清關文件,並提前告知可能的延誤風險。此外,建議在合約中約定「若因供應商報關問題導致延誤,供應商需承擔額外物流成本」,確保供應商重視清關流程。

廉政公署規範的合規考量

香港企業在送禮時需遵守廉政公署的防貪條例,特別是涉及政府部門、公營機構、或受規管行業(如金融、醫療)的送禮。以下是常見的合規風險:

送禮時機限制:在投標期間、合約談判階段、或審批流程進行中,企業不得向相關人員送禮,否則可能被視為賄賂。

禮品價值限制:某些機構對禮品價值有明確上限(通常為 HK$500-1,000),超過上限的禮品需申報或退回。

避雷建議:在規劃送禮時,應先查詢收禮方的內部政策,確認是否有送禮限制。若不確定,可諮詢法律顧問或直接向收禮方的合規部門查詢。此外,建議在禮盒上附上價值聲明卡(如「此禮品價值不超過 HK$500」),方便收禮方進行內部申報。


常見問題集

Q1: 企業禮盒的標準交期是多久?

企業禮盒的標準交期為 4-8 週,具體取決於訂單數量、材質複雜度、印刷工藝、與供應商產能。小批量訂單(< 500 個)且使用標準材質與簡單印刷,交期通常為 4-5 週。大批量訂單(> 5,000 個)或使用特殊材質與複雜工藝,交期可能延長至 6-8 週。若遇上旺季(農曆新年前或聖誕節前),交期可能進一步延長 1-2 週。

Q2: 如何評估供應商的交期承諾是否可靠?

評估供應商交期可靠性的關鍵指標包括:近期交付記錄(要求提供過去 3 個月的訂單完成率與平均延誤天數)、產能證明(如工廠規模、生產線數量、員工人數)、客戶推薦信(特別是來自同行業或同規模企業的推薦)、與財務健康度(透過企業信用查詢系統了解供應商是否有欠款或訴訟記錄)。此外,可要求供應商提供產能排程表,了解其當前訂單量與可用產能,評估是否有足夠餘裕處理新訂單。

Q3: 旺季訂購企業禮盒需要提前多久規劃?

若送禮日期落在農曆新年前(通常 1-2 月),建議在前一年的 8-9 月就開始規劃,10 月前完成下單。若送禮日期落在聖誕節前(12 月),建議在 7-8 月開始規劃,9 月前完成下單。旺季期間供應商產能緊張,不僅交期延長,價格也可能上漲 10-30%。提前規劃不僅可確保準時交付,也可爭取更優惠的價格。

Q4: 如果供應商延誤交期,企業有哪些應對方案?

若供應商延誤交期,企業可採取以下應對方案:協商加急生產(要求供應商安排加班或調整產能排程,但可能需支付加急費用)、部分交付(要求供應商先交付部分成品,剩餘部分延後交付)、尋找替代供應商(若延誤時間過長,可考慮緊急尋找其他供應商接手訂單,但可能需接受較高價格或較低品質)、調整送禮計畫(若無法準時交付,可考慮延後送禮時間或改為分批送禮)。為避免這些狀況,建議在合約中約定延誤罰則(如每延誤一天扣減 1-2% 訂單金額),確保供應商重視交期承諾。

Q5: 跨境配送的企業禮盒需要額外預留多少時間?

若禮盒需從內地寄送至香港,建議額外預留 3-5 天的跨境物流時間(包含清關、運輸、與本地配送)。若禮盒需從香港寄送至內地或其他國家,建議額外預留 5-10 天,視目的地而定。特別需要注意的是,若禮盒包含食品、電子產品、或化妝品,可能需要額外的檢疫或認證時間(通常 3-7 天)。建議在規劃階段就向供應商確認目的地的進口限制,避免因法規問題導致延誤。

Q6: 小批量訂單(< 300 個)的交期會比大批量訂單更長嗎?

不一定。小批量訂單雖然單價較高,但生產時間通常較短(因為生產量少)。然而,供應商可能因產線切換成本高而將小批量訂單排在產能後段,導致交期延長。我們建議企業在詢價階段就明確告知供應商交期限制,並要求提供確定的交期承諾(而非「預估交期」)。若供應商無法配合,可考慮尋找專門處理小批量訂單的供應商,雖然單價較高,但交期彈性較大。


結語:交期規劃是企業專業度的體現

企業禮盒的交期規劃不僅是物流管理的技術問題,更是企業專業度與品牌形象的體現。準時交付代表企業對合作夥伴與客戶的尊重,也反映企業的內部管理能力。根據我們多年協助香港企業採購的經驗,提前規劃、預留緩衝、選對供應商是確保準時交付的三大關鍵。

若您正在規劃企業禮盒專案,建議從以下三個步驟開始:

  1. 確定送禮日期:從送禮日期往前推算,預留足夠的生產與物流時間(建議至少 3-6 個月)。
  2. 評估供應商可靠性:要求供應商提供近期交付記錄、產能證明、與客戶推薦信,評估其交期承諾的可靠性。
  3. 建立風險管理機制:在合約中約定延誤罰則、品質標準、與爭議處理流程,確保供應商重視交期與品質。

若您需要更專業的企業禮盒客製化服務,歡迎參考我們的客製禮盒解決方案,我們提供從設計、生產、到物流的一站式服務,協助您準時交付高品質的企業禮盒。
